Ce jeudi 17 septembre, avec quelques jours d’avance, ont démarré les travaux de végétalisation de notre cimetière communal, par l’entreprise Les Jardins de la Vallée.

Quel est l’existant ?

Le site est actuellement constitué d’allées en gravier (~820m² d’allées), avec quelques portions bétonnées et des zones semblant en friche, et la pousse d’herbes folles dans les allées si l’entretien n’est pas assez fréquent. Celui-ci est fastidieux puisque les agents de nos services techniques n’utilisent plus de produits phytosanitaires depuis 2015 (tout le désherbage se fait mécaniquement, et doit être renouvelé très régulièrement). Par ailleurs, le cimetière ne contient aucun arbre hormis en bordure de mur.

Pourquoi végétaliser ?

Projet mûri de longue date, la végétalisation du cimetière répond à plusieurs enjeux complémentaires :

  • Lutter contre les îlots de chaleur, en ajoutant de l’ombre, et en permettant une déminéralisation globale du site
  • Favoriser la préservation de la biodiversité en offrant un vrai refuge à la faune et la flore locale
  • Faciliter l’entretien pour les agents communaux et préserver du temps pour leur permettre d’assurer d’autres tâches
  • Améliorer ou a minima conserver la capacité actuelle de ruissellement et infiltration des eaux

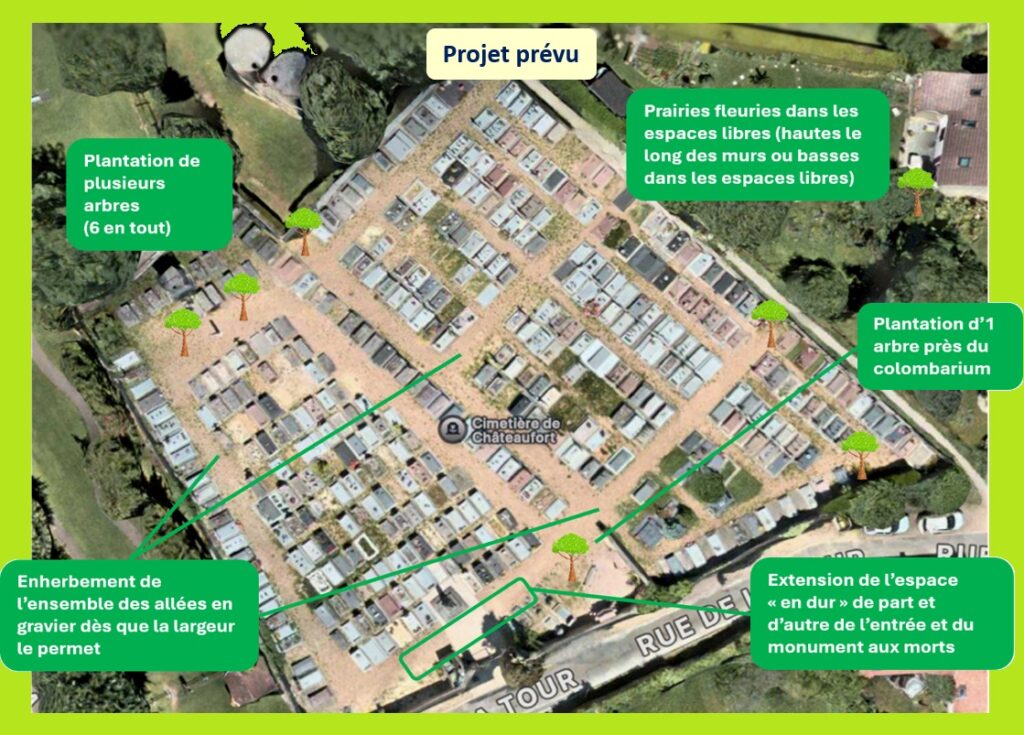

Quels sont les principes retenus ? (voir le schéma joint)

Toutes les allées assez larges où il sera possible de tondre, seront enherbées, avec du gazon en rouleaux (pour aller plus vite). Il s’agit d’un gazon « spécial cimetière » ne nécessitant que deux à trois tontes par an. Les morceaux de béton qui restent ici ou là dans certaines allées seront retirés. L’accès PMR sera assuré sur ces allées. Six arbres seront plantés, dont les essences ont été validées par le PNR et qui sont compatibles avec le souhait d’éviter les feuilles mortes à l’automne. Un arbre est prévu entre les deux bancs du colombarium afin de proposer de l’ombre sur cet espace de recueillement.

De la prairie fleurie sera semée dans les autres espaces : haute le long des murs, et basse ailleurs. Elle pourra être facilement fauchée si besoin. Des plantes spécifiques seront semées dans les interstices « inter-tombes ».

La zone d’entrée sera élargie avec des pavés drainants de petit format, afin d’accueillir plus convenablement le public lors des cérémonies.

Quel est le planning ?

Après des visites de cimetières végétalisés, la réception de devis et la vérification des subventions possibles en 2025, les négociations ont eu lieu en février/mars 2026 avec une validation par le PNR sur le choix des espèces à retenir. La commande a été passée en avril 2026 et une visite sur site avec le responsable du chantier a eu lieu en juillet dernier.

Prévus initialement pour la semaine du 21/9, les travaux viennent de débuter ce jeudi 17 septembre, pour une durée de 2 à 3 semaines. Le gazon aura ainsi le temps de s’implanter (3-4 semaines) avant la période où le cimetière sera évidemment plus fréquenté pour la Toussaint et le 11 novembre. La prairie fleurie sera semée sur la même période. La plantation des arbres aura lieu après le 15 novembre.

Pourra-t-on encore accéder au cimetière durant cette période ?

L’accès restera possible durant les travaux. La présence ponctuelle d’engins de chantier (décaissement des allées…) sera indiquée et un balisage sera effectué afin d’assurer la sécurité des éventuels visiteurs. Tout est mis en œuvre pour limiter au mieux les impacts et maintenir un accès continu, cette préoccupation nous ayant conduit à faire le choix d’un gazon en rouleaux (plus cher), n’induisant aucune indisponibilité du site.

Pour conclure …

Au-delà des aspects pratiques et environnementaux, nous espérons aussi, avec ce cadre naturel, arboré et fleuri, transformant le cimetière en un jardin propice à la sérénité, proposer aux familles venant honorer la mémoire de leurs proches un lieu plus apaisant et chaleureux, doux et réconfortant. N’hésitez pas à nous faire part de vos impressions une fois l’ensemble des travaux achevés !
